Почему смета на стройку и ремонт растёт — и как заложить резерв без «процента на всякий случай»

Почти любой, кто строил дом или делал серьёзный ремонт, сталкивался с одной и той же ситуацией: в начале есть понятная сумма, а по ходу работ бюджет постепенно увеличивается. Но рост сметы сам по себе ещё не означает, что подрядчик ошибся или пытается взять…

Современный частный дом на стройке, показанный через несколько прозрачных слоёв растущего бюджета

Почти любой, кто строил дом или делал серьёзный ремонт, сталкивался с одной и той же ситуацией: в начале есть понятная сумма, а по ходу работ бюджет постепенно увеличивается.

Но рост сметы сам по себе ещё не означает, что подрядчик ошибся или пытается взять больше денег. Причины бывают разными: часть расходов действительно невозможно точно определить заранее, часть можно было предусмотреть, а часть появляется потому, что сам заказчик меняет решение по ходу проекта.

Главное — не пытаться угадать «правильный процент запаса», а заранее разделить разные виды расходов.

Реальный бюджет — это не только смета

Полезнее смотреть на бюджет как на четыре отдельных блока:

  1. Согласованная смета — работы и материалы, которые уже определены и посчитаны.
  2. Известные будущие расходы — то, что точно понадобится, но пока не вошло в договор или текущий этап.
  3. Резерв риска — деньги на действительно неопределённые обстоятельства.
  4. Изменения по желанию — более дорогая плитка, дополнительные розетки, другой потолок, новая перегородка и другие решения, которые появились уже после первоначального расчёта.

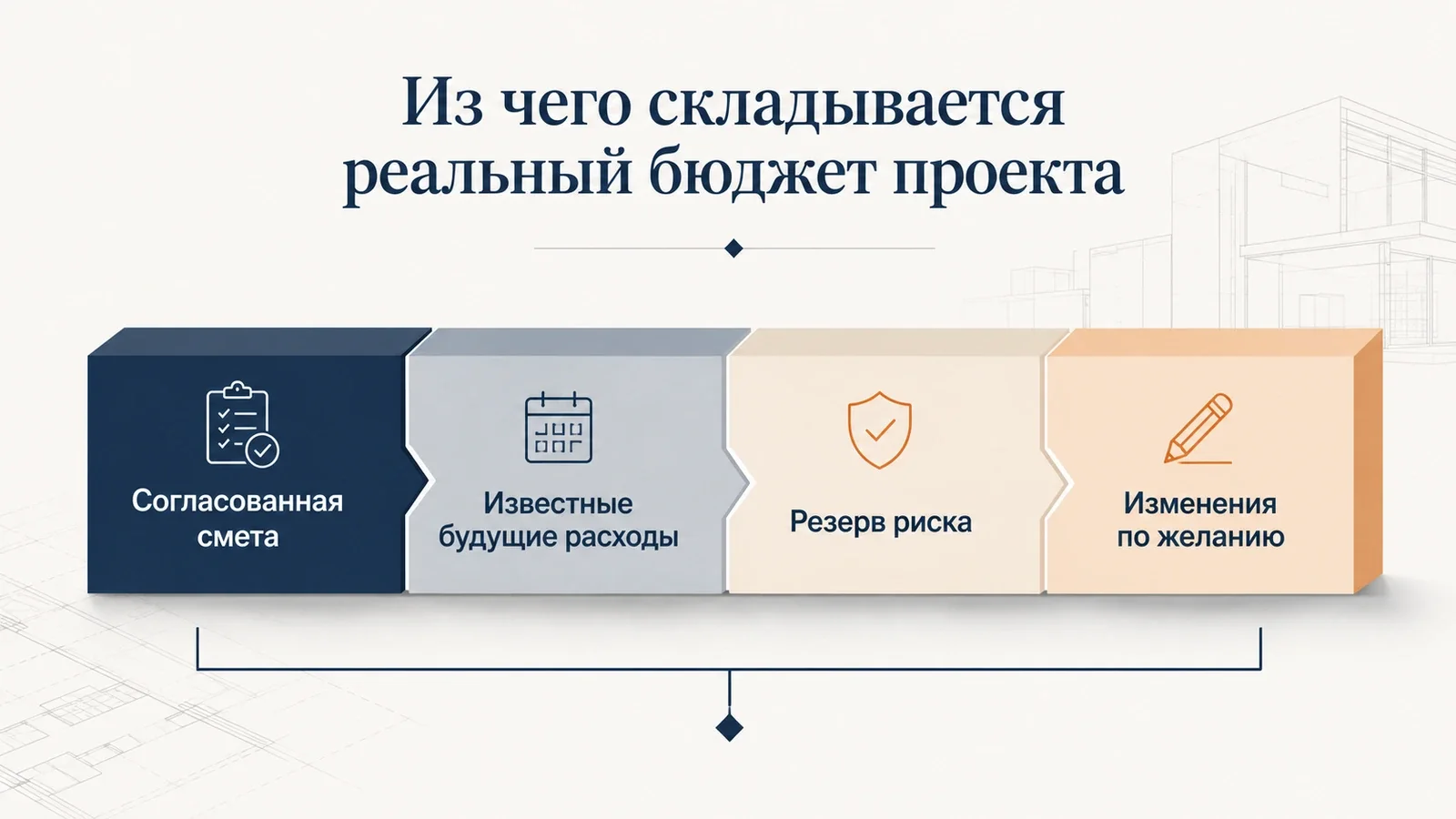

Четыре составляющие реального бюджета проекта: согласованная смета, будущие расходы, резерв риска и изменения по желанию

Если всё это смешать в одну цифру, через несколько месяцев уже трудно понять, почему именно вырос бюджет.

Почему первоначальная смета меняется

В расчёте чего-то не было

Самая неприятная причина — не непредвиденные обстоятельства, а неполный исходный расчёт.

Например, посчитали кладку стены, но не включили доставку, разгрузку, леса или подготовительные работы. В ремонте рассчитали чистовую отделку, но не полный демонтаж и восстановление основания.

Иногда это нормально: заказчик действительно просил цену только отдельного этапа. Проблема начинается, когда неполный расчёт подаётся как стоимость всего проекта.

После начала работ обнаружились скрытые условия

В ремонте после демонтажа может оказаться, что стяжка повреждена, штукатурка держится плохо, проводку нужно менять, а под отделкой есть следы протечек.

При реконструкции или строительстве могут обнаружиться особенности существующих конструкций, коммуникаций или основания, которые нельзя было достоверно увидеть заранее.

Такие расходы бывают объективными. Но стоит задать простой вопрос: можно ли было выявить проблему обследованием до начала работ?

Заказчик изменил решение

Это очень частая причина перерасхода.

По отдельности изменения выглядят безобидно: плитка чуть дороже, ещё несколько розеток, другая сантехника, дополнительная подсветка. Но десятки таких решений складываются в заметную сумму.

Это важно учитывать отдельно. Иначе собственные улучшения заказчика начинают выглядеть как «плохая смета».

Изменились объёмы

Цена за единицу может остаться той же, но фактический объём работы окажется больше.

Поэтому при любом увеличении позиции полезно проверить три вещи:

  • изменилось количество;
  • изменилась цена;
  • появился новый вид работы.

Это три совершенно разные причины роста стоимости.

Изменились цены будущих закупок

Даже хорошая смета не замораживает рынок автоматически.

В июле 2026 года Росстат фиксировал разнонаправленное изменение цен по строительным материалам: отдельные позиции дорожали заметно сильнее среднего. Поэтому для проекта на несколько месяцев нельзя считать сегодняшнюю цену гарантированной ценой всех будущих закупок.

Но и механически прибавлять одинаковые 10–20% ко всему бюджету тоже неправильно.

Лучше определить заранее:

  • что покупается сразу;
  • что будет закупаться через несколько месяцев;
  • где цена зафиксирована;
  • где коммерческое предложение действует ограниченный срок;
  • какие материалы можно при необходимости заменить аналогами.

Появились дополнительные работы

Дополнительная работа не означает автоматически разрешённую доплату.

Для строительного подряда законодательство предусматривает обязанность подрядчика сообщить заказчику о неучтённых работах, которые требуют увеличения сметной стоимости. Для потребительских работ при существенном превышении приблизительной сметы исполнитель также должен своевременно предупредить потребителя.

Нормальная последовательность выглядит так:

обнаружили проблему → описали → предложили решение → посчитали стоимость → согласовали → выполнили.

А не наоборот: сначала сделали, а потом поставили заказчика перед фактом.

Растянулись сроки

Задержка проекта тоже может стоить денег: повторная доставка, аренда оборудования, хранение материалов, дополнительные выезды и изменение стоимости закупок.

Поэтому срок — не только организационный, но и финансовый параметр.

Как сформировать резерв правильно

Самая распространённая схема — взять общую смету и добавить сверху 10–20% «на всякий случай».

Проблема в том, что такой процент ничего не объясняет.

Лучше сделать иначе.

Сначала вынести все известные расходы

Если вы уже знаете, что позже понадобятся кондиционеры, кухня, светильники, подключение коммуникаций или благоустройство, это не резерв.

Это обычные будущие расходы, и их нужно считать отдельно.

Потом выписать реальные риски

Например:

  • состояние пола станет понятно только после демонтажа;
  • часть материалов будет закупаться через пять месяцев;
  • окончательная сантехника ещё не выбрана;
  • у объекта сложная логистика;
  • некоторые решения проекта ещё не зафиксированы.

После этого каждому риску можно назначить разумный денежный предел.

И только потом посмотреть на процент

Допустим, рассчитанный бюджет проекта — 3 млн рублей.

После анализа рисков заказчик решил предусмотреть:

  • до 140 тыс. рублей на скрытые работы;
  • до 100 тыс. рублей на изменение стоимости будущих закупок и логистику;
  • 60 тыс. рублей на мелкие технические корректировки.

Резерв получается 300 тыс. рублей — те же 10%.

Но теперь это не случайное число. Понятно, из чего оно сложилось и для каких ситуаций предназначено.

10% в этом примере — не универсальная норма. У разных объектов разный уровень неопределённости.

Чем больше неизвестных, тем больше нужен запас

Нельзя одинаково рассчитывать резерв для новой квартиры с готовым проектом, капитального ремонта старого жилья, строительства дома по рабочей документации и реконструкции старого здания.

Если после анализа рисков получается очень большой резерв, это может говорить не о том, что «стройка всегда непредсказуема», а о том, что проект пока недостаточно подготовлен.

Иногда выгоднее сначала потратить деньги на точный замер, обследование, дефектовку, проект и окончательный выбор материалов — и только потом начинать работы.

Три запаса, которые лучше не смешивать

Полезно отдельно вести:

Технический резерв — на действительно неизвестные условия объекта.

Ценовой и логистический резерв — на будущие закупки и доставку, если цена ещё не зафиксирована.

Бюджет изменений заказчика — на решения в духе «раз уж делаем, давайте лучше».

Так становится видно, где возник настоящий риск, а где просто изменилось первоначальное желание.

Твёрдая и приблизительная смета — не одно и то же

Для потребительских работ законодательство различает твёрдую и приблизительную смету.

Твёрдая смета в общем случае не должна увеличиваться только потому, что исполнитель плохо посчитал работу. Для приблизительной сметы возможна корректировка, но существенное превышение из-за дополнительных работ не означает, что исполнитель может просто объявить новую цену постфактум.

Конкретная спорная ситуация всегда зависит от договора, обстоятельств и статуса исполнителя, поэтому здесь важно смотреть документы, а не только итоговый процент роста.

Что особенно проверить в Крыму

Для Крыма стоит отдельно считать не только цену самого материала, но и стоимость его появления на объекте.

Если закупка отложена, полезно заранее выяснить:

  • сколько действует предложение;
  • есть ли материал на складе;
  • сколько стоит доставка;
  • входит ли разгрузка;
  • есть ли допустимый аналог;
  • можно ли зафиксировать цену заранее.

Фраза «материал стоит 100 тысяч» и фраза «материал окажется на объекте за 100 тысяч» — не всегда означают одно и то же.

Короткий принцип

Перед началом проекта:

  1. отделите смету от известных будущих расходов;
  2. выпишите реальные неопределённости;
  3. оцените риски в рублях;
  4. держите резерв у себя;
  5. отдельно учитывайте собственные улучшения;
  6. заранее согласуйте порядок дополнительных работ;
  7. фиксируйте каждое использование резерва.

Хороший проект — не тот, где цена магически ни разу не изменилась.

Хороший проект — тот, где каждое изменение понятно, объяснимо и контролируемо.
