Как платить подрядчику, чтобы деньги не ушли вперёд работ

Когда речь идёт о стройке или большом ремонте, заказчик часто ищет «безопасный процент аванса»: 10%, 20%, 30%. Но универсальной цифры нет. Гораздо важнее другое: насколько деньги опережают уже выполненный и проверенный результат. Если подрядчик получил…

Заказчик и подрядчик проверяют завершённый этап строительства перед оплатой

Когда речь идёт о стройке или большом ремонте, заказчик часто ищет «безопасный процент аванса»: 10%, 20%, 30%. Но универсальной цифры нет. Гораздо важнее другое: насколько деньги опережают уже выполненный и проверенный результат.

Если подрядчик получил большую часть суммы, а на объекте пока сделана малая часть работ и нет закупленных для вас материалов сопоставимой стоимости, финансовый контроль уже ослаблен — даже если формально график платежей выглядит аккуратно.

Главный принцип: платить за результат этапа, а не за дату

Рабочая логика выглядит так:

договор и смета → необходимый аванс → завершённый этап → проверка → приёмка → оплата → следующий этап.

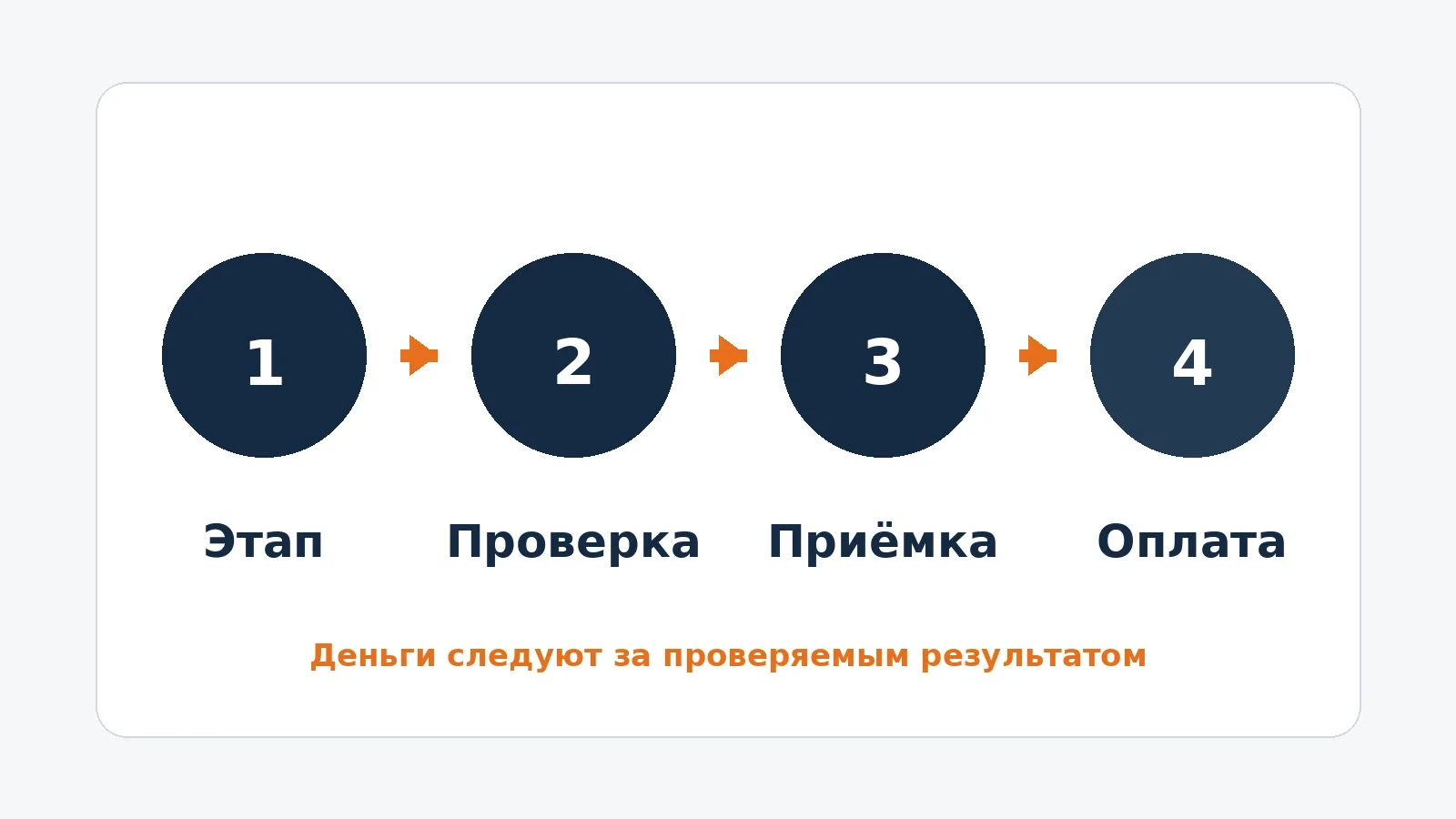

Схема поэтапной оплаты подрядчика: работа, проверка, приёмка и платёж

Крупный платёж лучше привязывать к проверяемому результату, а не просто к календарной дате.

Плохая схема выглядит так: «20% сейчас, ещё 30% через месяц, потом ещё 30%». Через месяц дата наступит независимо от того, успел ли подрядчик сделать обещанный объём.

Поэтому сначала определяют что именно должно быть готово, как это проверить и принять, и только после этого — сколько и когда платить.

Что считать хорошим этапом

Фраза «второй этап — строительные работы» почти бесполезна. Результат должен быть таким, чтобы заказчик и подрядчик одинаково понимали, наступил момент оплаты или нет.

Например, вместо абстрактного «фундамент» в документах лучше описывать конкретный предусмотренный проектом объём работ и контрольные точки. То же касается стен, инженерии и отделки.

Смысл не в бюрократии, а в простом правиле:

Платёж должен наступать после события, которое можно проверить.

Аванс сам по себе не опасен

Подрядчику действительно могут потребоваться деньги до появления первого готового этапа: на организацию работ, доставку, заказ оборудования или материалов.

Вопрос не в том, есть аванс или нет, а в том, за что именно он передаётся.

Полезно отдельно понимать:

  • какая часть относится к будущей работе;
  • какая — к материалам;
  • какая — к заказному оборудованию;
  • как этот аванс будет зачитываться при последующих расчётах.

Если на вопрос «что будет куплено или сделано на эти деньги?» нет понятного ответа, риск выше.

Не смешивайте работу и материалы в одну сумму

Фраза «нужно ещё 300 тысяч — людям и на материалы» удобна подрядчику, но почти не даёт контроля заказчику.

Лучше разделять два потока.

Оплата работы — за выполненные и принятые этапы.

Деньги на материалы и оборудование — под конкретные позиции, объёмы, характеристики и поставки.

Иногда заказчику удобно самому оплачивать счёт поставщика по согласованной спецификации. Иногда разумнее оставить закупку подрядчику, особенно если он отвечает за комплектность и логистику. Универсального варианта нет — важна прозрачность движения денег и ответственность сторон.

Приёмка — не формальность

Перед крупным платежом стоит проверить, выполнен ли согласованный объём и можно ли его принимать.

Особенно важно не пропустить работы, которые скоро будут скрыты следующим слоем: конструкцией, отделкой, штукатуркой, плиткой и так далее. Если сегодня результат можно осмотреть, а завтра уже нельзя, финансовая контрольная точка должна быть до закрытия.

Если есть недостатки, их лучше фиксировать: что именно не устраивает, где находится проблема, когда её должны устранить и нужна ли повторная проверка.

Дополнительные работы должны сначала стать согласованными

Один из самых неприятных сценариев — когда заказчик узнаёт о дополнительных расходах уже после выполнения работ.

Намного безопаснее последовательность:

обнаружили необходимость → описали объём → посчитали цену → оценили влияние на сроки → согласовали → выполнили.

Иначе смета начинает расти постфактум, а заказчик теряет возможность реально выбирать.

Не ищите «магический» финальный процент

Популярный совет — обязательно оставить 10% до конца. Сам принцип отдельного финального платежа разумен, но универсального процента нет.

Важно заранее определить:

  • что считается полной готовностью;
  • какие документы подтверждают итоговую сдачу;
  • что происходит с недоделками;
  • когда наступает обязанность окончательного расчёта.

Финальный остаток должен быть частью договора и графика, а не неожиданной санкцией, которую заказчик решил придумать в последний день.

Простая проверка: насколько деньги обогнали объект

Полезно периодически сводить в одной таблице:

  • общую цену договора;
  • стоимость принятых работ;
  • уже оплаченные работы;
  • выданные авансы;
  • реально закупленные материалы;
  • согласованные дополнительные работы;
  • остаток обязательств.

Это помогает увидеть главный риск: когда сумма переданных денег заметно превышает стоимость уже полученного результата и материалов, которые реально относятся к вашему объекту.

Коротко

Безопасная схема оплаты — это не поиск идеального процента аванса.

Это связка:

понятная цена → понятный аванс → проверяемый этап → приёмка → платёж → следующий этап → итоговая проверка → окончательный расчёт.

Если деньги постоянно находятся на один-два этапа впереди работ, заказчик фактически добровольно отдаёт подрядчику один из главных инструментов контроля.
